五一特輯 | 直擊浙能嘉電四期擴建項目10號機組建設現場
“五一”假期,省“千項萬億”工程——浙能嘉興電廠四期擴建項目10號機組建設現場熱潮涌動、奮戰正酣。建設者們牢固樹立和踐行正確政績觀,堅守崗位、快馬揚鞭、實干爭先,將'勞動最光榮'的錚錚誓言化作全力以赴推進重大能源項目建設的硬核擔當。
“五一”期間,浙江省“千項萬億”重點能源工程——浙能嘉興電廠四期擴建項目10號機組施工現場,依舊是一派熱火朝天的建設景象。數百名建設者堅守崗位,全力推進項目建設進度,用實干與汗水詮釋勞動精神。

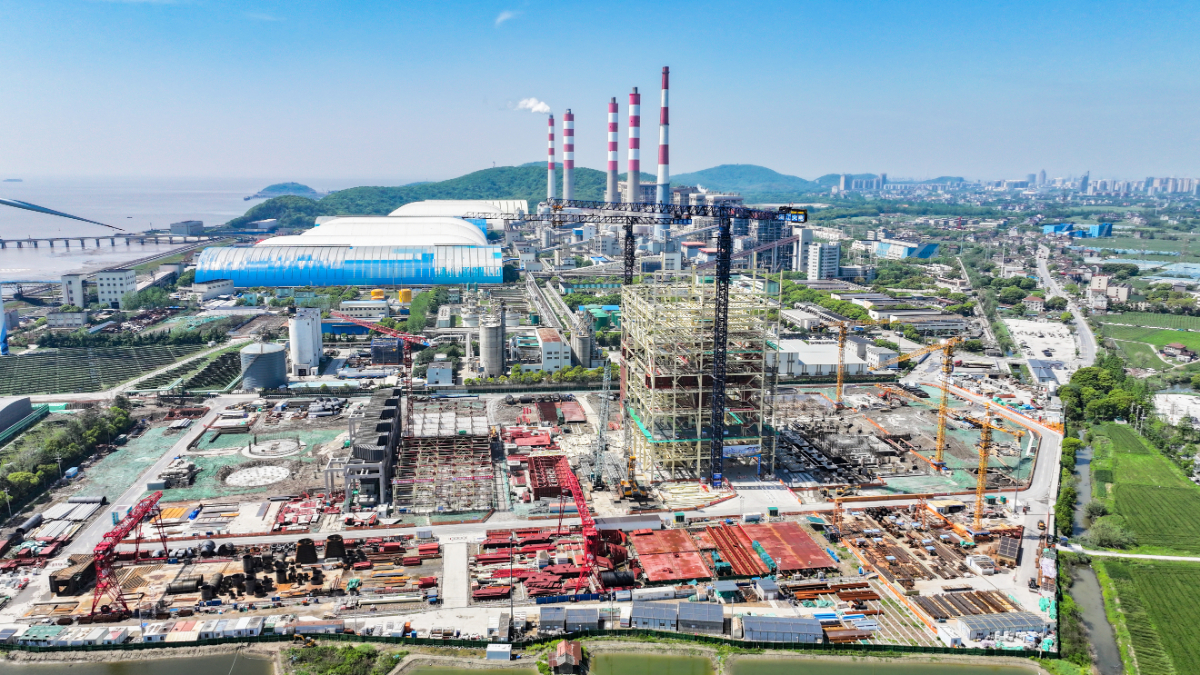

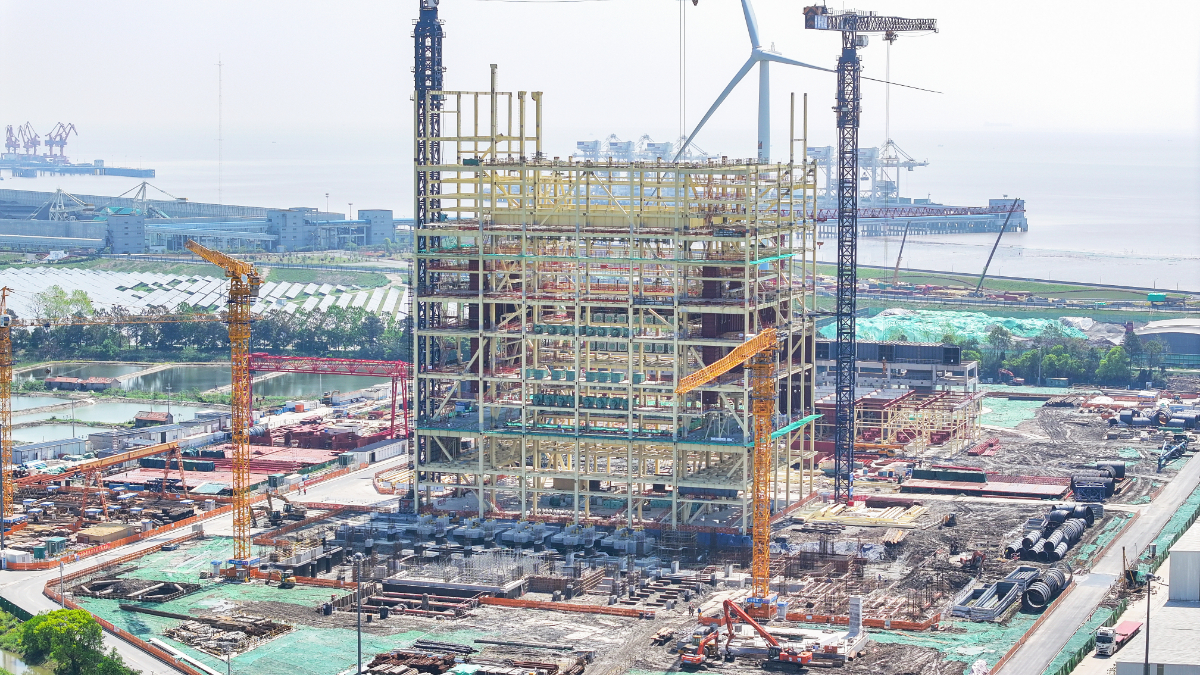

浙能嘉電四期擴建項目10號機組建設現場全景。 王重陽 攝
走進施工現場,塔吊揮舞長臂轉運各類建材,施工人員專注開展設備安裝、管線鋪設、土建施工等作業。為保障假期施工高效有序推進,浙能嘉電四期項目團隊從嚴落實領導帶班和24小時值班制度,科學細化每日施工計劃,精準調配人力、機械、物資等各類施工資源。

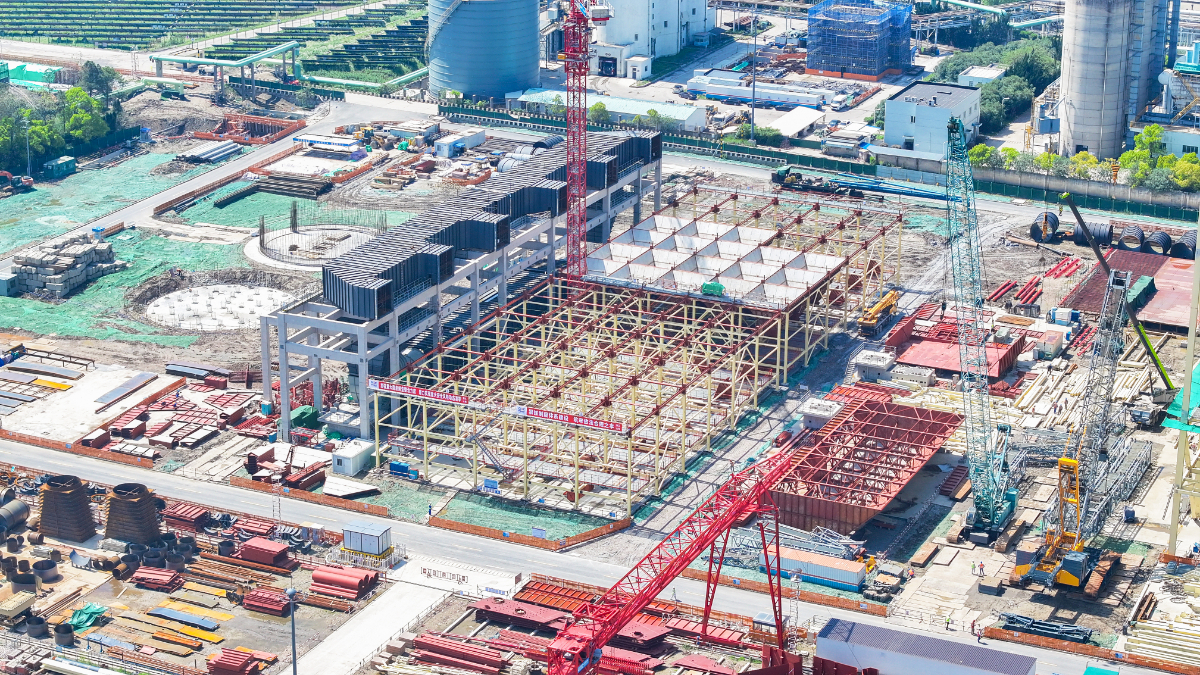

浙能嘉電四期項目團隊精準調配人力、機械、物資等各類施工資源。 王重陽 攝

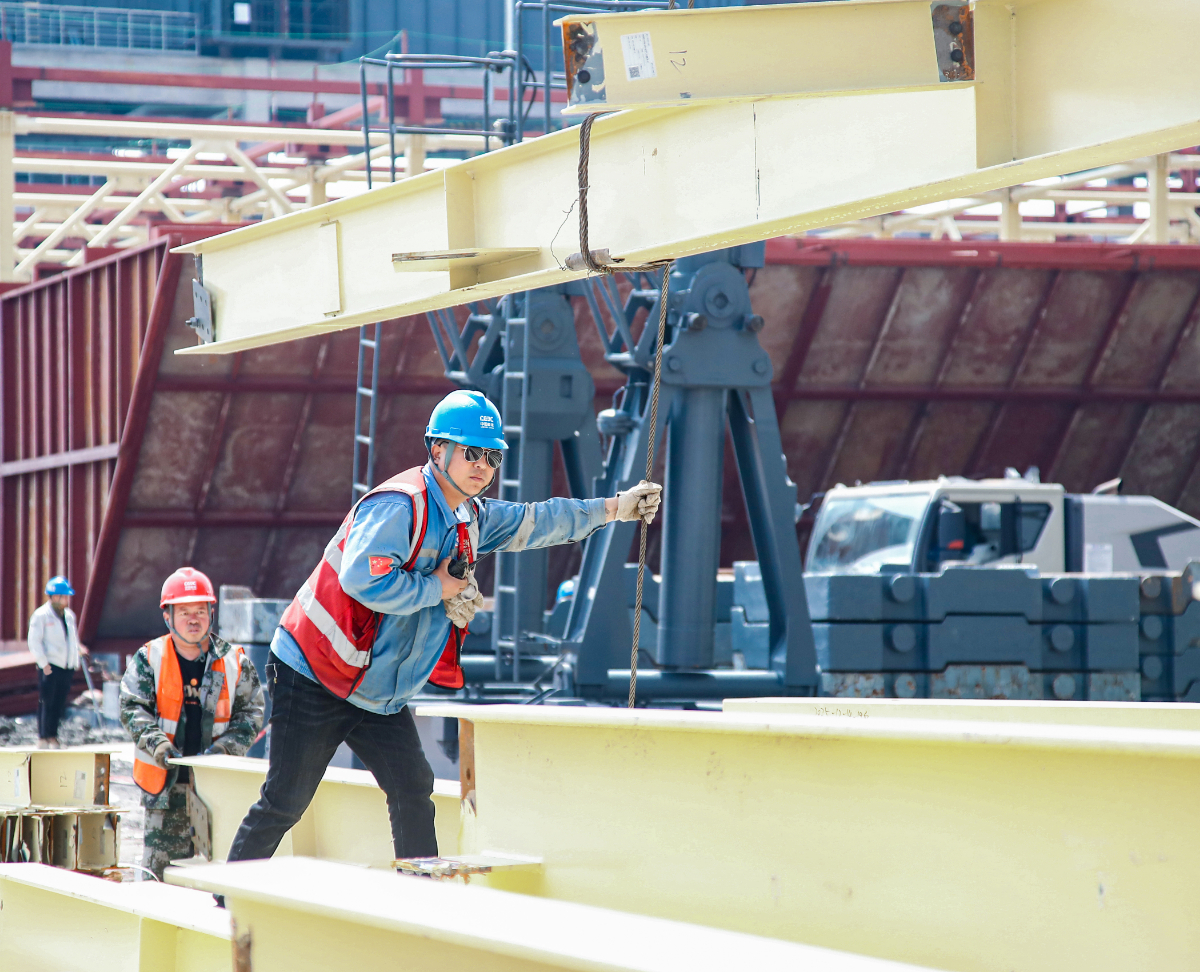

浙能嘉電四期項目參建人員正在吊裝鍋爐鋼結構。 王重陽 攝

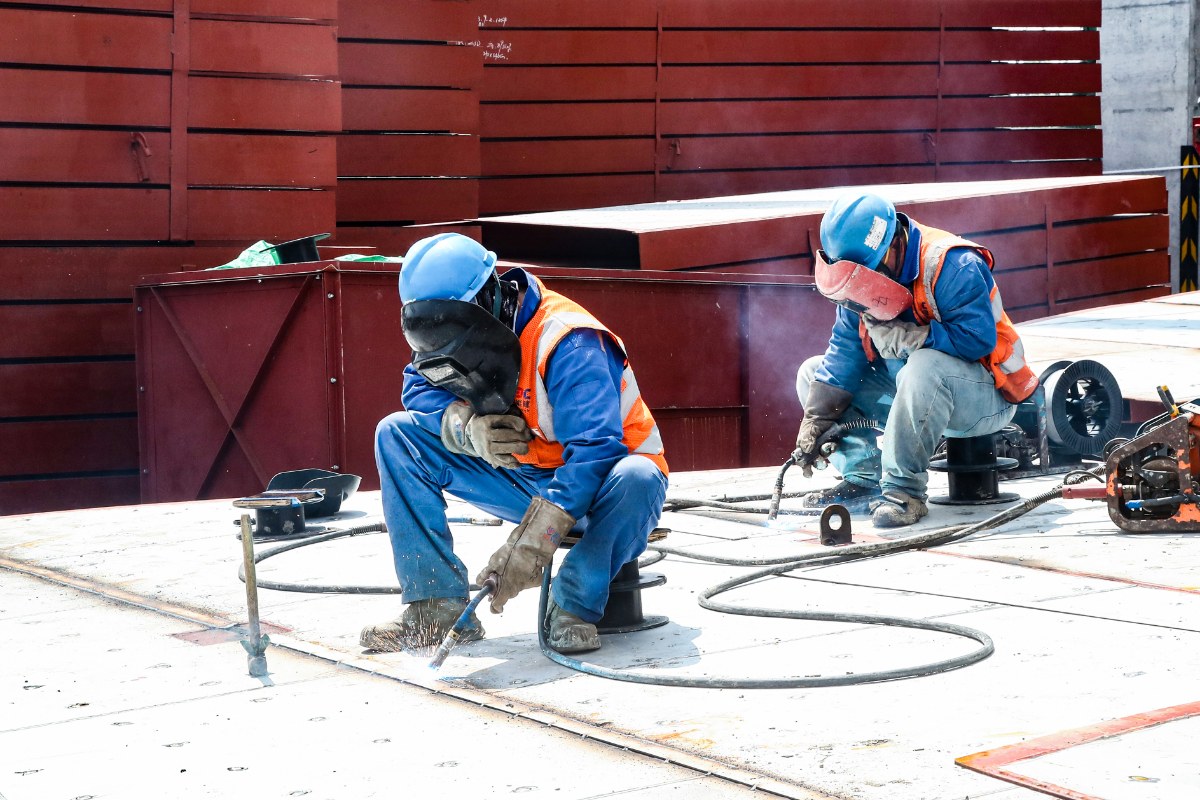

浙能嘉電四期項目參建人員正在焊接灰斗板。 王重陽 攝
與此同時,項目團隊全面強化現場管控,一手抓安全管理,嚴抓動火、高處、吊裝等高危作業規范管控,做好施工現場用電、消防設施等專項檢查;一手抓質量監督,全程把控施工材料、工藝流程、施工質量各環節,全方位筑牢安全、質量“雙防線”,全力保障項目建設穩步推進。

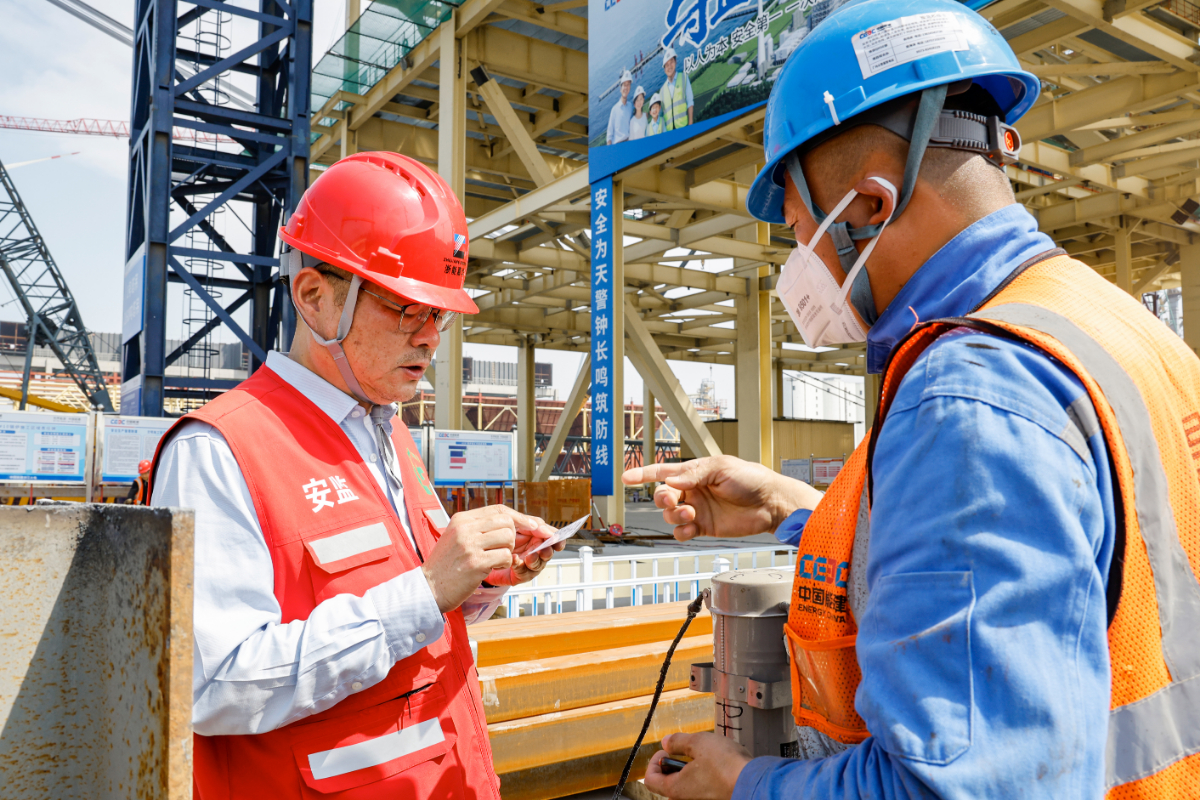

浙能嘉電四期質量安全部人員正在檢查焊工特種作業操作證。 王重陽 攝

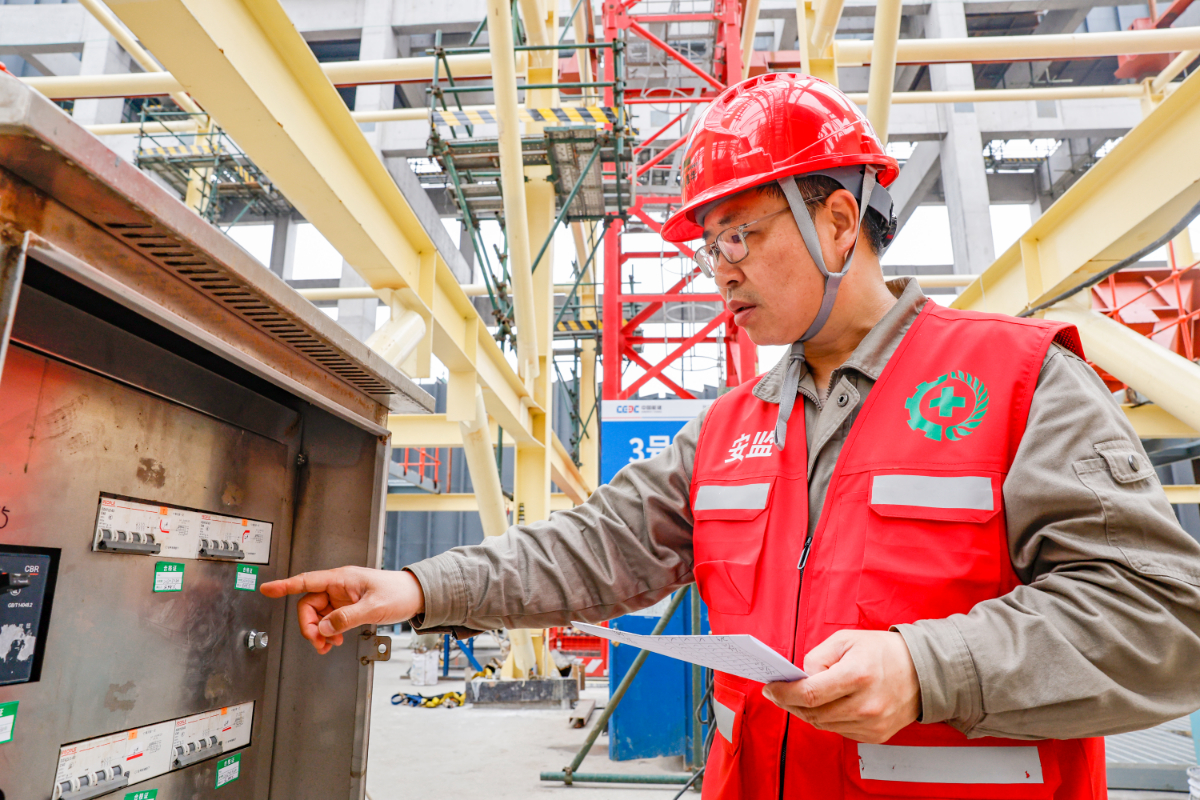

浙能嘉電四期質量安全部人員正在檢查核對空開漏保合格證。 王重陽 攝

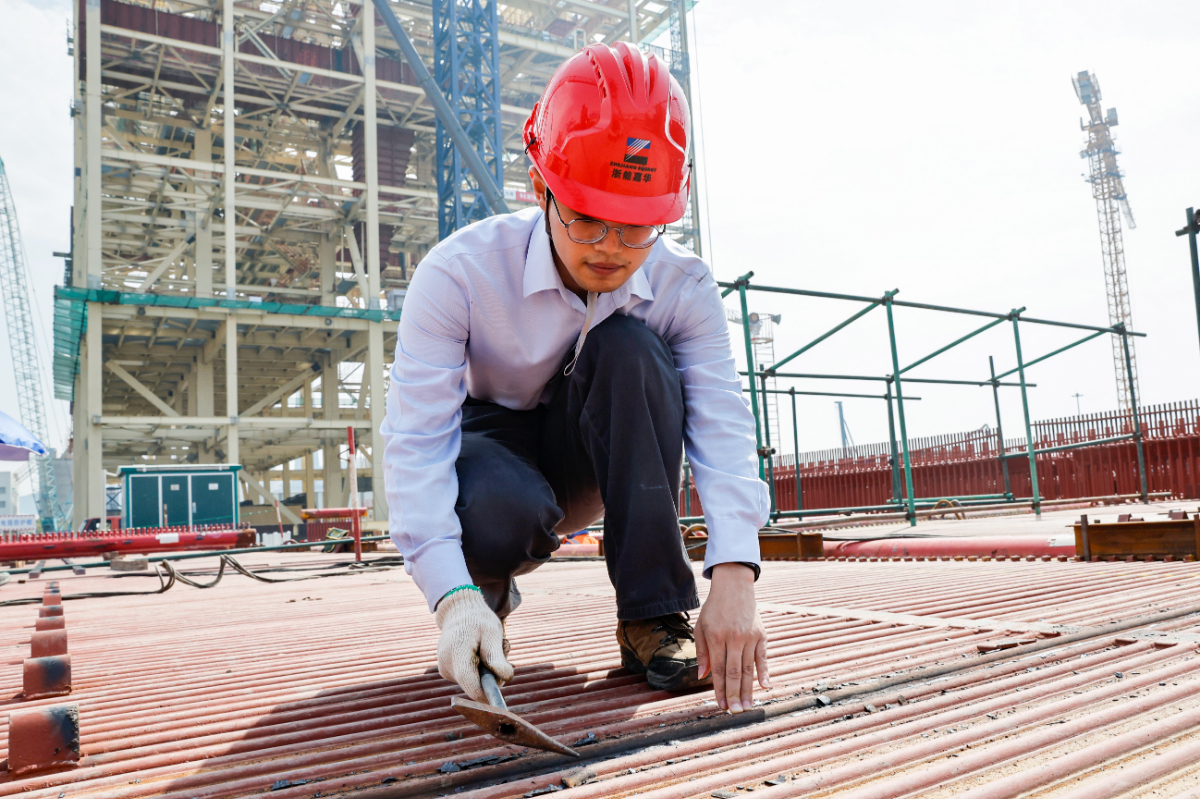

浙能嘉電四期工程部人員正在檢查10號機組鍋爐受熱面拼接現場焊接質量。 王重陽 攝

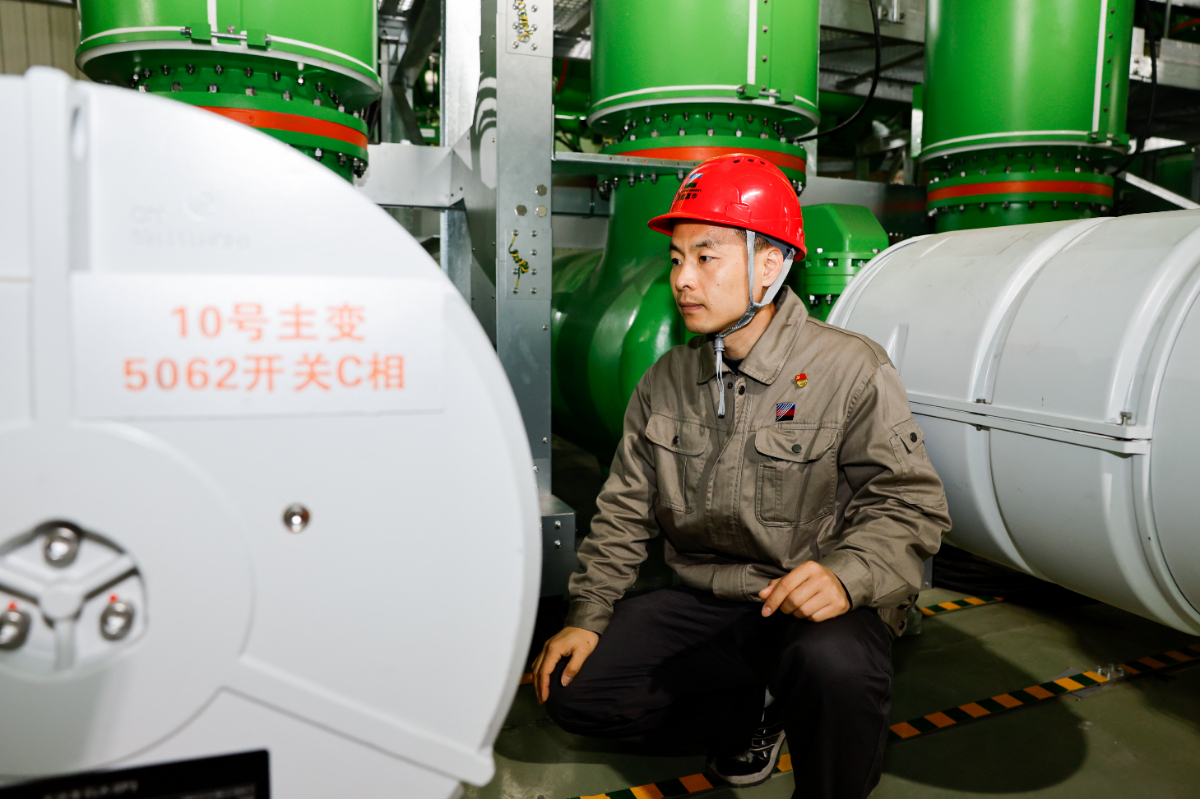

浙能嘉電四期工程部人員檢查跟蹤10號機組新增500千伏開關受電后的運行情況。 王重陽 攝
據悉,浙能嘉電四期擴建項目兩臺機組一次核準、分期設計建設驗收,此前9號機組已于2025年6月22日提前投產;10號機組建設一臺1000兆瓦超超臨界燃煤發電機組,同步建設高效脫硫、脫硝等環保設施。該項目肩負著緩解長三角用電緊張、優化電源結構、支撐新能源消納、服務地方發展的多重使命,是浙能集團堅決貫徹落實省委省政府關于大力推進三個“一號工程”和“十項重大工程”的重要舉措。

自項目開工以來,全體參建人員緊盯節點、攻堅克難,高效推進各項施工任務。 王重陽 攝
自項目開工以來,全體參建人員緊盯節點、攻堅克難,高效推進各項施工任務,已先后完成樁基工程開工、第一方砼澆筑、鍋爐鋼結構開吊等里程碑節點,項目建設始終穩步向前推進。
下階段,浙能嘉電將持續凝聚參建各方合力,緊盯項目建設目標,強化全過程管理,蹄疾步穩推進后續施工任務,力爭項目早日投產見效,為浙江經濟社會高質量發展提供更加穩定、清潔、可靠的電力支撐。
